中交一航局赣榆LNG码头工程火炬平台墩台完成混凝土首步浇筑

发布时间:2024-10-29 点击数: 作者:张州 责任编辑:张尧

分享到:

10月23日,由中交一航局参建的赣榆LNG码头工程——火炬平台现浇墩台首步混凝土浇筑顺利完成。

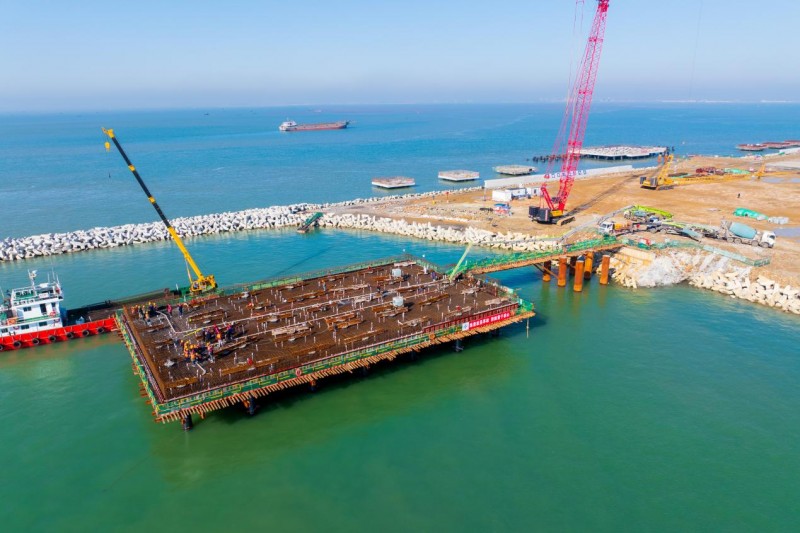

江苏华电赣榆LNG接收站项目码头工程火炬平台设计尺寸为46*27米,墩台底标高+8.5米,首部混凝土总浇筑方量1000立方米。由于墩台底标高较高,低潮时墩台底距离水面可达7.2m,且墩台最远端距离南护岸102米,而以往浇筑使用泵车最长臂展为67米,无法进行全覆盖式浇筑。为此,在火炬平台墩台施工前,项目领导班子牵头召开专题会,对人员上下墩台方式、浇筑工艺、浇筑耗时、资源配置等问题进行充分研讨,并对人员值守、现场照明、交通疏导等问题进行周密部署,最终决定在墩台与陆地之间搭设钢便桥用于人员通行及泵管架设,浇筑时采用起重船+200t履带吊吊泵管配合布灰与“泵车接泵管+地泵”双线浇筑模式——这也是本项目开工以来首次使用地泵工艺进行混凝土浇筑。在施工过程中,项目团队合理安排施工分区及顺序,经过约13.5小时的昼夜奋战,至24日凌晨1时,火炬平台墩台混凝土首步浇筑胜利完成。

火炬平台首步成功浇筑,为后续墩台混凝土施工积累宝贵经验。中交一航局赣榆项目部将持续以品质工程建设目标为指引,科学编排施工计划,严守安全生产底线红线,为完成年度全部目标任务不懈奋斗。(中交一航局 许新旭 杨振宇)
