近日,由中交一航局参建的江苏华电赣榆LNG接收站项目码头工程——LNG码头工作平台墩台混凝土第一步浇筑完毕,这是自5月开展劳动竞赛以来取得的又一胜利成果。

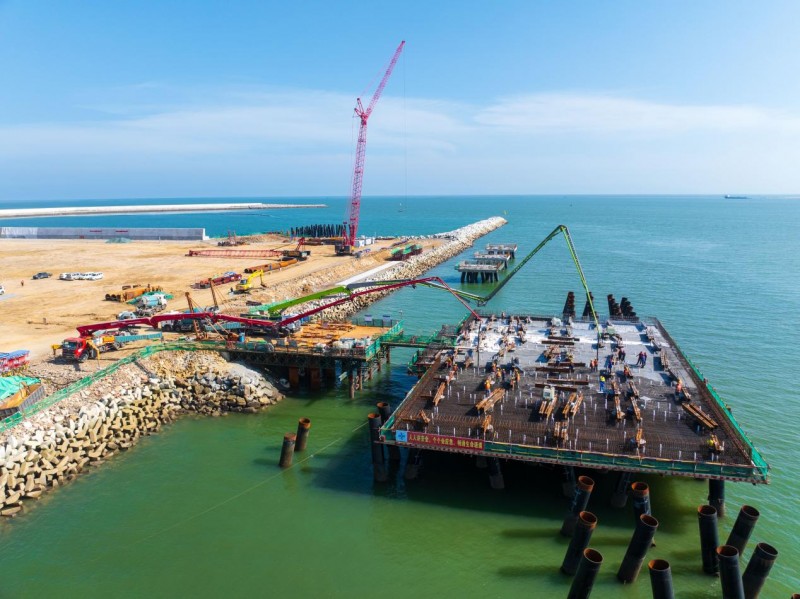

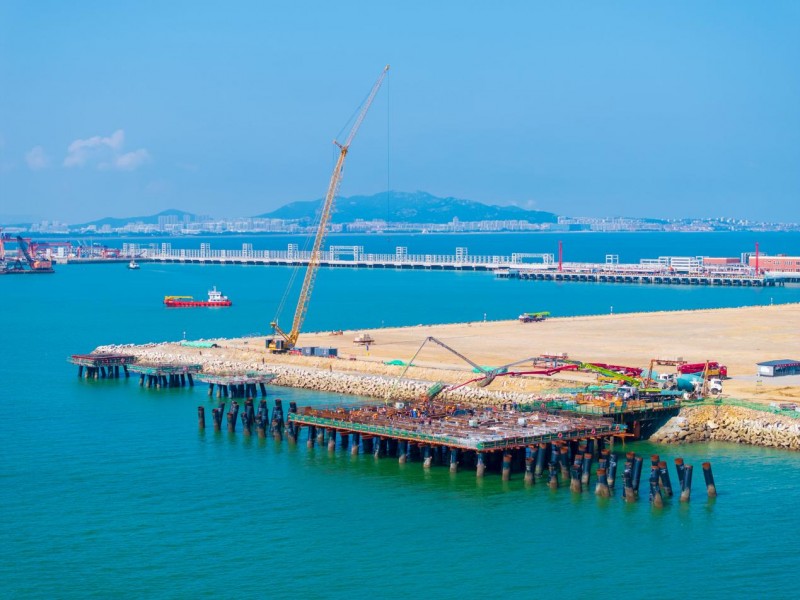

江苏华电赣榆LNG接收站项目码头工程工作平台设计尺寸为50*30米,总浇筑方量约1200立方米,墩台采用水上反吊系统施工工艺。本项目因地处场地条件复杂,水上施工难度大,交叉施工多,安全质量管理要求高,自8月初以来,项目团队多次组织召开专题讨论会,邀请专家开展专项方案评审和论证,在工作平台浇注前召开内部专题会,确保施工过程连续、道路通畅,场地内部各单位生产互不干扰。在施工过程中,项目团队合理安排施工分区及顺序,对人员值守、临边防护、现场照明、交通疏导、劳动保护、防暑降温及应急救援、供电等安全措施进行周密部署;充分调动现场资源,其中混凝土泵车采用2台主用、1台备用模式,运输罐车采用“14主4备”模式,精心设计运输罐车运输路线,打通运输瓶颈,最大限度发挥拌合站混凝土供应能力,并根据平台安全稳定性要求精确计算承载力,保证驻位泵车施工安全。同时,项目团队对全体作业人员进行技术和安全教育培训,使项目整体质量与安全并进,进度与效益同行。经过近15小时的昼夜奋战,当晚20时28分,LNG码头工作平台墩台混凝土首步浇筑胜利完成。

LNG码头工作平台首步成功浇筑,标志着最大海上墩台雏形已基本形成,为后续大面积开展施工打下坚实基础。赣榆项目部将再接再厉,以品质工程建设目标为指引,发扬筑港先锋作风,用心用力用智施工,为赣榆LNG码头工程平安顺利优质推进保驾护航。(王化杰 蔡丰)
