发布时间:2022-01-19 来源:扬州市国资委 作者:张鸿 责任编辑:张尧
近日,江苏扬州中燃完成北拓高邮与新奥裕和燃气公司的天然气管道互连互通工作,实现了气源互补互保。
为更好保障城市稳定供气,扬州中燃未雨绸缪,把燃气管网“东进西延,南连北拓”的战略部署写进了扬州中燃城市燃气发展规划,并把北拓高邮工程列为2021年重点工作。

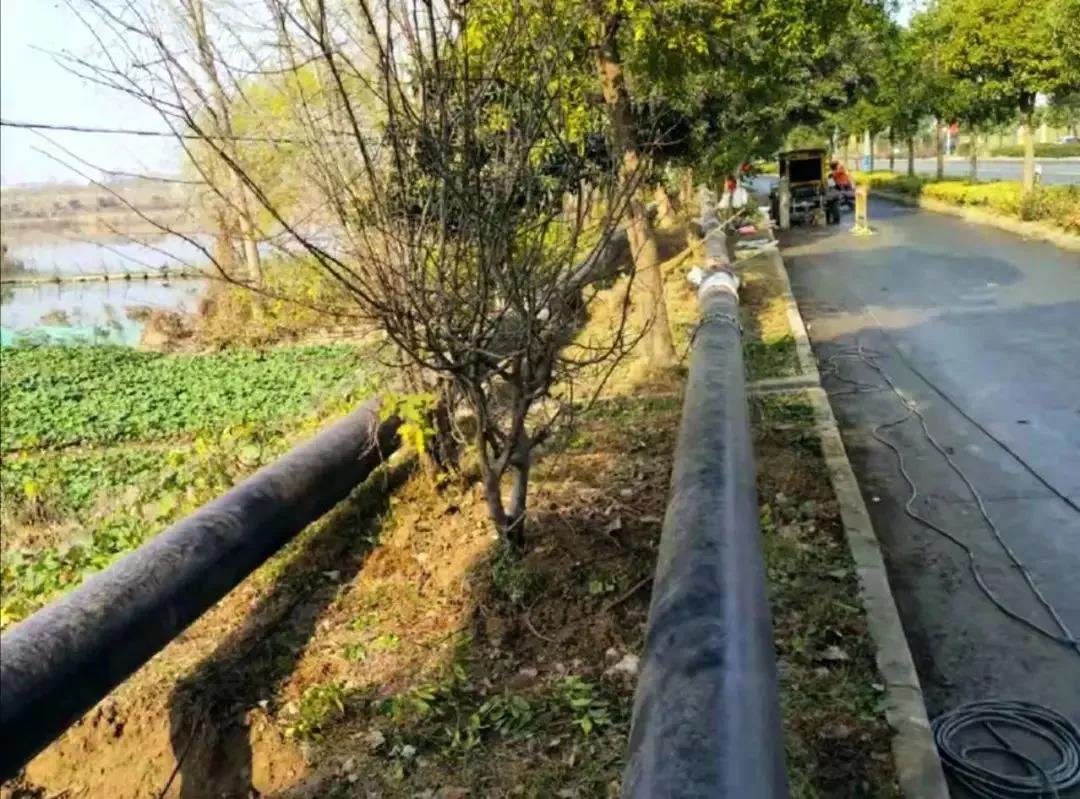

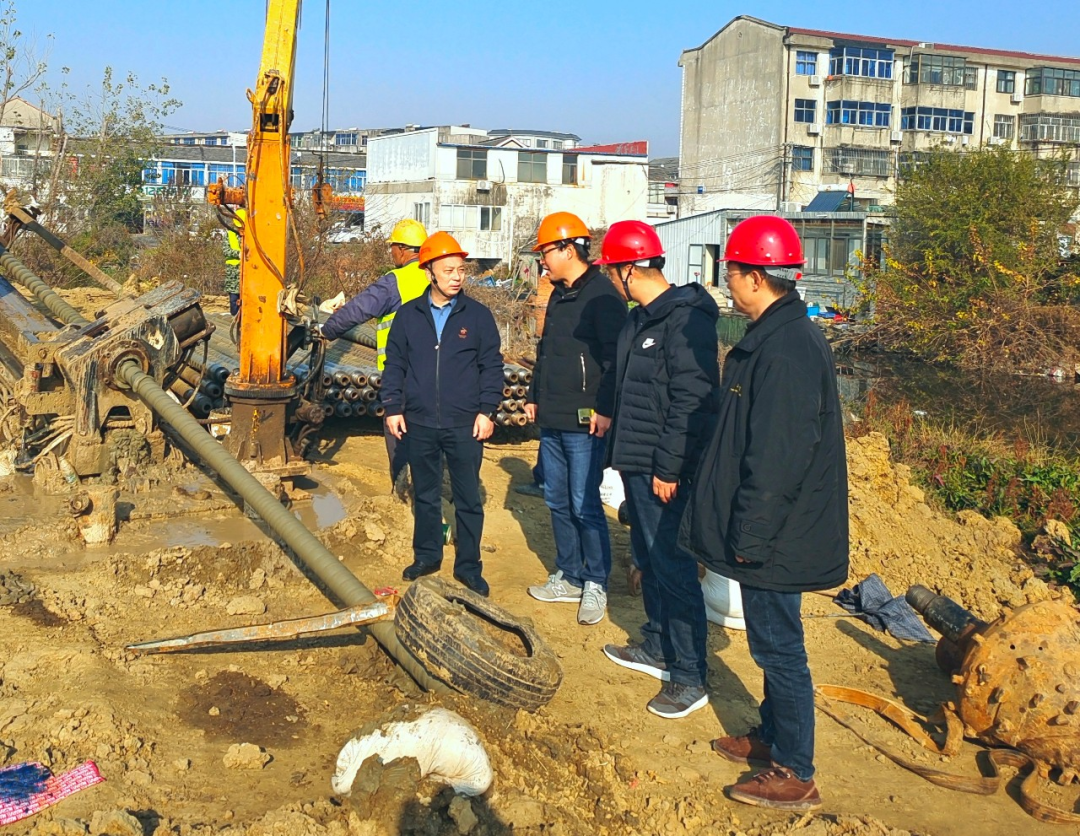

按照公司既定计划,工程管理部和总师办紧密合作,组织专业设计院、监理、施工单位,现场踏勘,优化设计及施工方案,2021年5月完成公道—送桥中压燃气管道工程施工图设计。该工程新建dn315中压管道长6091m,属于GB1类压力管道,为最大程度减小施工带来的交通影响,全程采用定向穿越方式敷设。期间多次与公道镇政府对接协调施工作业面,于6月组织进场施工。8月突如其来的疫情打乱原定计划,疫情后调整施工计划,精心组织,合理安排工序,管控施工质量,加班加点抢抓工期。该工程公道大桥引水河穿越、青宁高压燃气管道交叉是整个北拓高邮的关键性节点工程,穿越引水河、青宁高压燃气管道交叉施工手续复杂,经过前期项目申报和专家会审,于11月取得合规手续。经过紧张的施工于12月底完成该条管线的全线施工。
北拓高邮的天然气管道投入运行后,将为公道镇区、扬州市区及高邮的今冬明春气源保障供应发挥重要作用,为美丽乡村建设提供绿色能源,助力乡村经济腾飞。(扬州城控集团)
- ① 凡本网注明“来源:国企网或《国企》杂志”的所有作品,版权均属于国企网,未经本网授权不得转载、摘编或利用其它方式使用上述作品。已经本网授权使用作品的,应在授权范围内使用,并注明“来源:国企网”。违反上述声明者,本网将追究其相关法律责任。
- ② 凡本网注明“来源:XXX(非国企网)”的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。
- ③ 如因作品内容、版权和其它问题需要同本网联系的,请在30日内进行。
