《国企》杂志融媒黄陵讯(鲁峰 鲁宏伟)9月13日7时30分,陕煤集团黄陵矿业沮源发电公司2×1000MW发电项目2号锅炉点火一次成功,炉内燃烧稳定、各配套系统设备运行状态良好。
锅炉点火成功标志着机组由单体调试阶段正式迈入整套启动调试阶段。也是对锅炉本体、辅助系统安装质量与设备性能的一次全面实战检验。

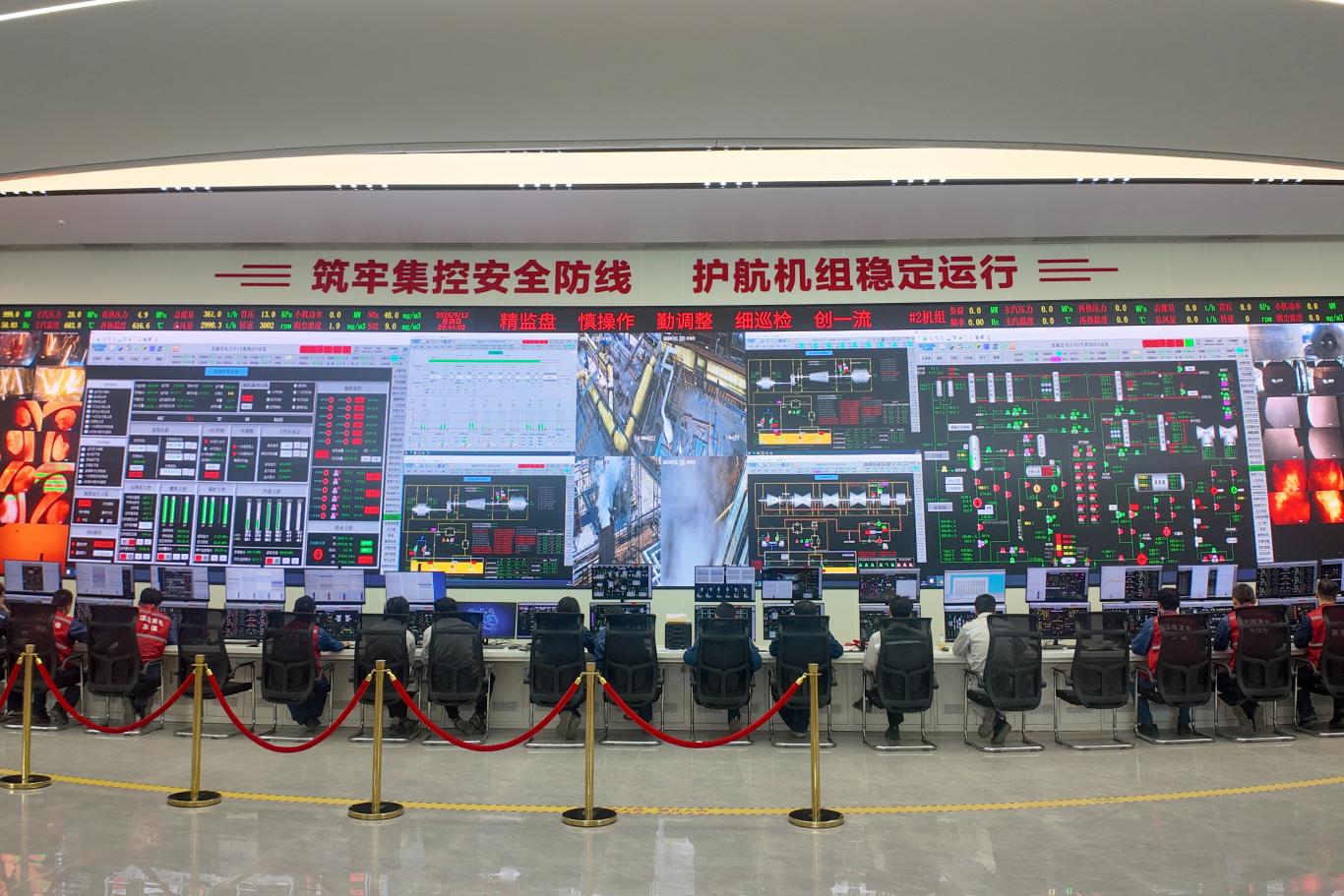

为保障2号锅炉点火一次性成功,该公司提前统筹谋划、周密部署,成立专项工作小组,组织各专业技术骨干对锅炉本体、辅助设备、控制系统、烟风系统等关键部位进行全方位、无死角排查验收,逐项梳理消除设备安装隐患与运行缺陷。编制点火专项施工方案,细化安全管控举措,完善应急处置预案,层层压实安全质量责任,逐项落实验收前置条件,为本次锅炉顺利点火筑牢坚实的技术支撑与安全防线点火过程中,作业人员全程在岗值守,严格执行操作规程,紧盯各项设备运行参数,精准控制给水流量、燃料配比与风量,全程监控炉膛负压、壁温、烟温及含氧量等关键指标,保障点火作业规范有序、安全可控,确保各项参数均达到设计要求。

与此同时,1号机组建设按下“加速键”,单体调试和整套启动用时较常规缩短近2个月,从主变冲击试验到进入168小时满负荷试运行,各关键节点调试均实现一次成功,全程仅耗时10天,领跑国内同期在建电厂项目,为百万千瓦机组高效建设提供了可复制的实践经验。
施工现场捷报频传,项目建设蹄疾步稳。接下来,该公司将紧盯“双机双投”核心目标,细化工程节点,优化施工组织,压实各方责任,全速冲刺项目建设收官,高质量推动2×1000MW发电项目早投产、早达效。
