分享到:

12月20日,在中国安能二局承建的云南巨龙梁风电项目(一期)工程建设现场,随着最后一颗螺栓安装完毕,一台全国单机容量最大的6.7兆瓦高原山地风机成功吊装,其叶轮直径达到了191米,成功刷新了世界高原山地风机建设纪录。



巨龙梁风电项目(一期)工程位于云南昆明市寻甸县,项目动态总投资约4.8亿元,总装机容量100兆瓦,主要为13台6.7兆瓦和2台6.45兆瓦的风电机组、15台箱式变压器与35kV集电线路及升压站扩建,以及15个风机安装平台、场内施工道路及改扩建道路、渣场施工。



首台吊装的1号风机单机容量6.7兆瓦,轮毂高度115米、相当于30多层楼高,叶片长度93米,轮机舱重量138吨,叶轮直径191米,是目前国内单机容量最大、塔筒高度最高、叶轮直径最长的高原山地风机。

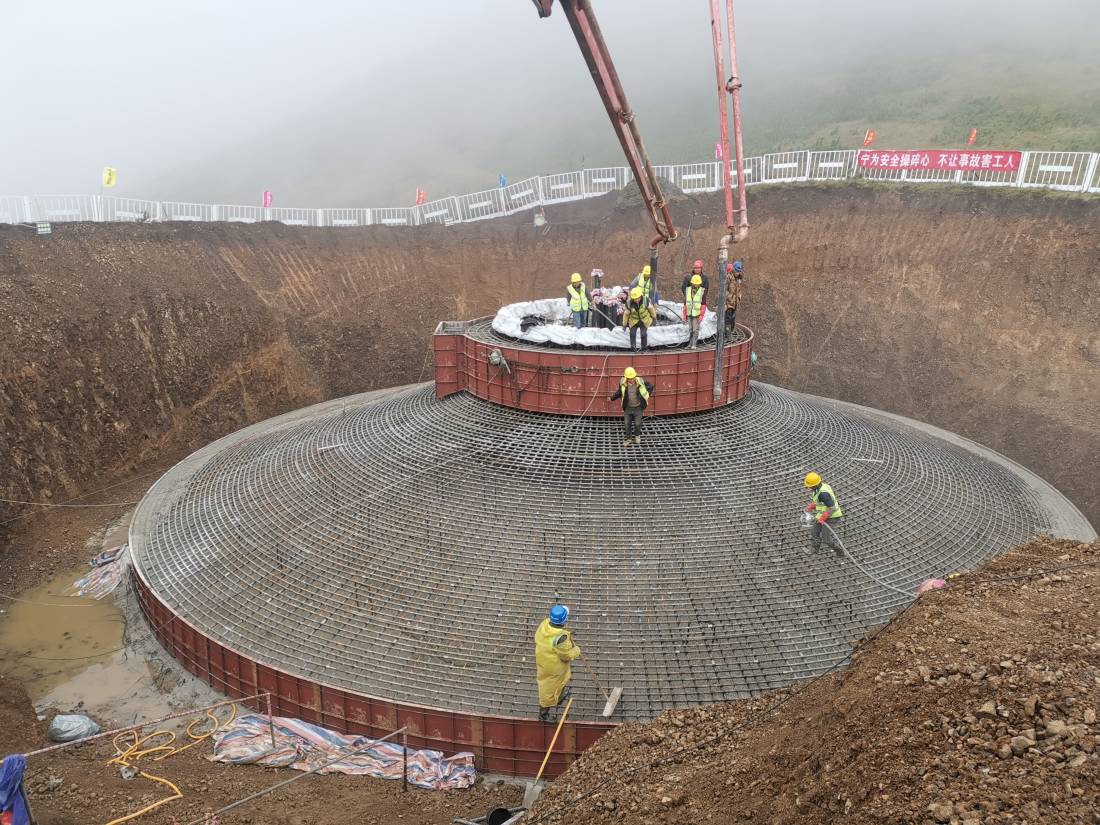

由于地处海拔3300多米的高原,首次面对6.7兆瓦的巨无霸风机,相关建设人员多次召开专题会议,研究编制专项吊装施工方案,部署人员和装备进场施工。为了确保吊装作业顺利进行,施工人员首先在地面完成叶轮组合,叶片对接与辅吊站位调整同时进行,为吊装创造良好条件,较好地避免了高空作业带来的危险性,大幅缩短了整机吊装时间。

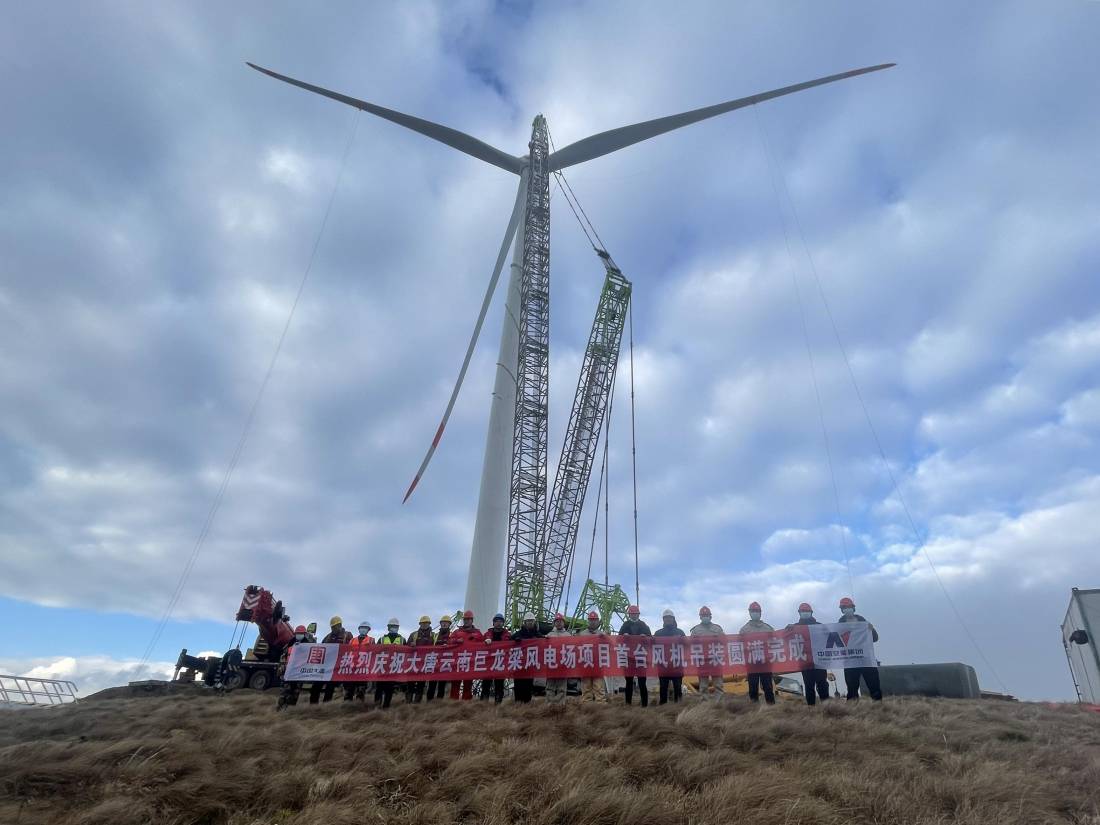

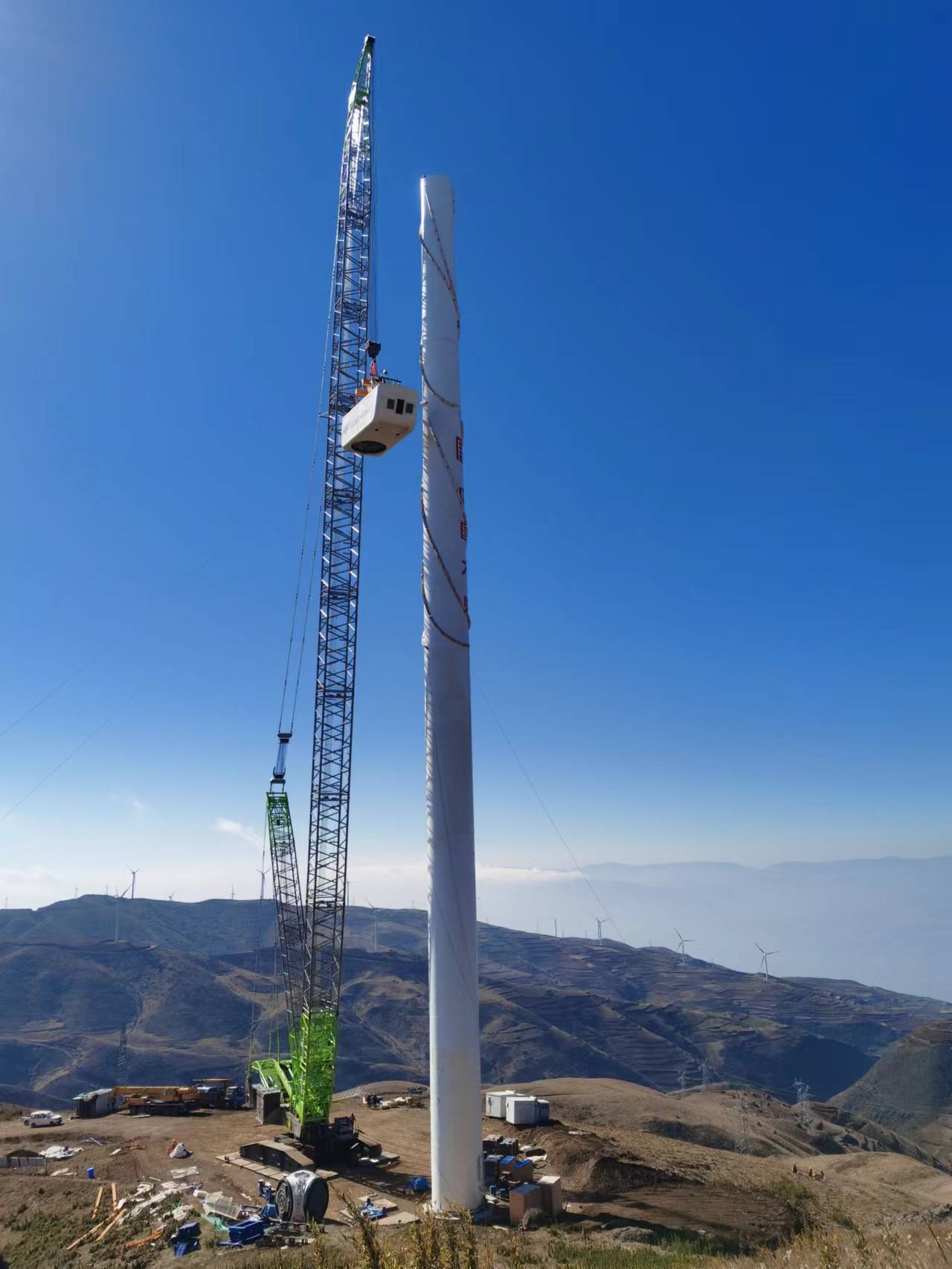

“900吨大吊起钩,300吨跟进,同时起。”在这样的吊装指令下,风机叶轮吊装正式开始。巨型履带起重机挥舞着123米的长臂,在轮式起重机的辅助配合下,将巨大的风机叶轮缓缓吊起。到达指定高度后,原本平行的叶轮逐渐转为垂直并缓慢地向主机舱靠近。经过多次精准调整,风机叶轮终于与主机实现完美对接。


据悉,巨龙梁风电项目建成后,其年发电量将达29550万千瓦时,年平均发电收入7695万元,预计每年可节约标准煤9.11万吨,减少二氧化碳排放24.59万吨,减少二氧化硫排放47.28吨,具有明显的经济效益和社会效益,将对实现“双碳”目标和云南打造绿色能源强省具有重要意义。


国企网-《国企》杂志社官网版权与免责声明:
  • ① 凡本网注明“来源:国企网或《国企》杂志”的所有作品,版权均属于国企网,未经本网授权不得转载、摘编或利用其它方式使用上述作品。已经本网授权使用作品的,应在授权范围内使用,并注明“来源:国企网”。违反上述声明者,本网将追究其相关法律责任。
  • ② 凡本网注明“来源:XXX(非国企网)”的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。
  • ③ 如因作品内容、版权和其它问题需要同本网联系的,请在30日内进行。
相关文章
    返回顶部
