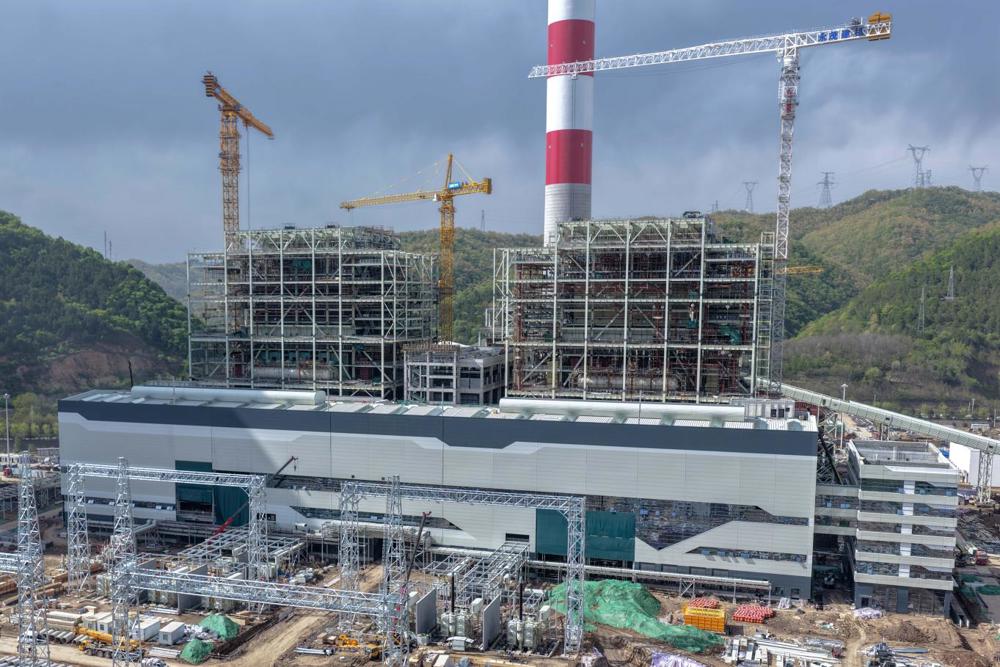

《国企》杂志融媒陕西讯(鲁峰 周根平)7月24日,历经66小时连续奋战,沮源发电公司1号锅炉过热器、再热器系统及蒸汽管道吹管工作顺利完成,标志着机组已具备整套启动基本条件,项目建设取得关键阶段性进展。
蒸汽吹管是机组整套启动前的核心调试工序,主要通过大流量、高流速蒸汽反复冲刷锅炉受热面及蒸汽管道,彻底清除设备制造、运输、安装过程中残留的焊渣、铁屑、氧化皮等杂物,避免机组投运后杂质随高温高压蒸汽冲击汽轮机叶片及通流部分,从源头上保障机组启动后安全稳定运行。
本次吹管采用稳压与降压吹管相结合的工艺,分三阶段推进,期间安排两次不少于12小时的停炉冷却及带压放水,吹扫范围覆盖过热器、主蒸汽管道、再热器、高低压旁路等所有相关蒸汽系统。
为确保吹管作业安全优质完成,该公司联合调试单位提前编制专项吹管方案及应急预案,明确吹扫范围、操作流程与质量标准;吹管前组织技术人员对锅炉本体、各蒸汽管道系统等关键部位进行全面排查,逐一研判人身、设备安全风险并落实防控措施。吹管过程中,运行人员精准控制风煤配比、实时监控炉膛燃烧工况,技术人员全程跟踪汽温、汽压、流量参数、严格把控吹扫节奏,每轮吹扫后通过靶板检验管道清洁度,落实“操作-监控-验证”闭环管理。
面对盛夏高温、作业面空间封闭温度高、排汽噪声大等条件,各专业人员坚持24小时值班值守,安全隔离、旁站监护措施同步到位,各岗位配合紧密、衔接有序,保障吹管全过程安全受控、质量达标。
下一步,该公司将统筹推进机组整套启动、并网发电等后续工作,坚持安全、质量、进度协同推进,全力保障机组按期投产。
